MERGE:SPACE

BIM 기술로 공간의 가치를 연결합니다.

설계부터 시공, 시각화까지 BIM 데이터를 기반으로 최적의 솔루션을 제공합니다.

마더스제약

다양한 분야에서 수행한 주요 프로젝트를 소개합니다.

프로젝트명 : 마더스제약
수행분야 : BIM 설계 · 시공 BIM
주요업무 : 건축·구조 BIM 모델링 및 시각화

마더스제약 · BIM 시각자료

PROJECT HISTORY

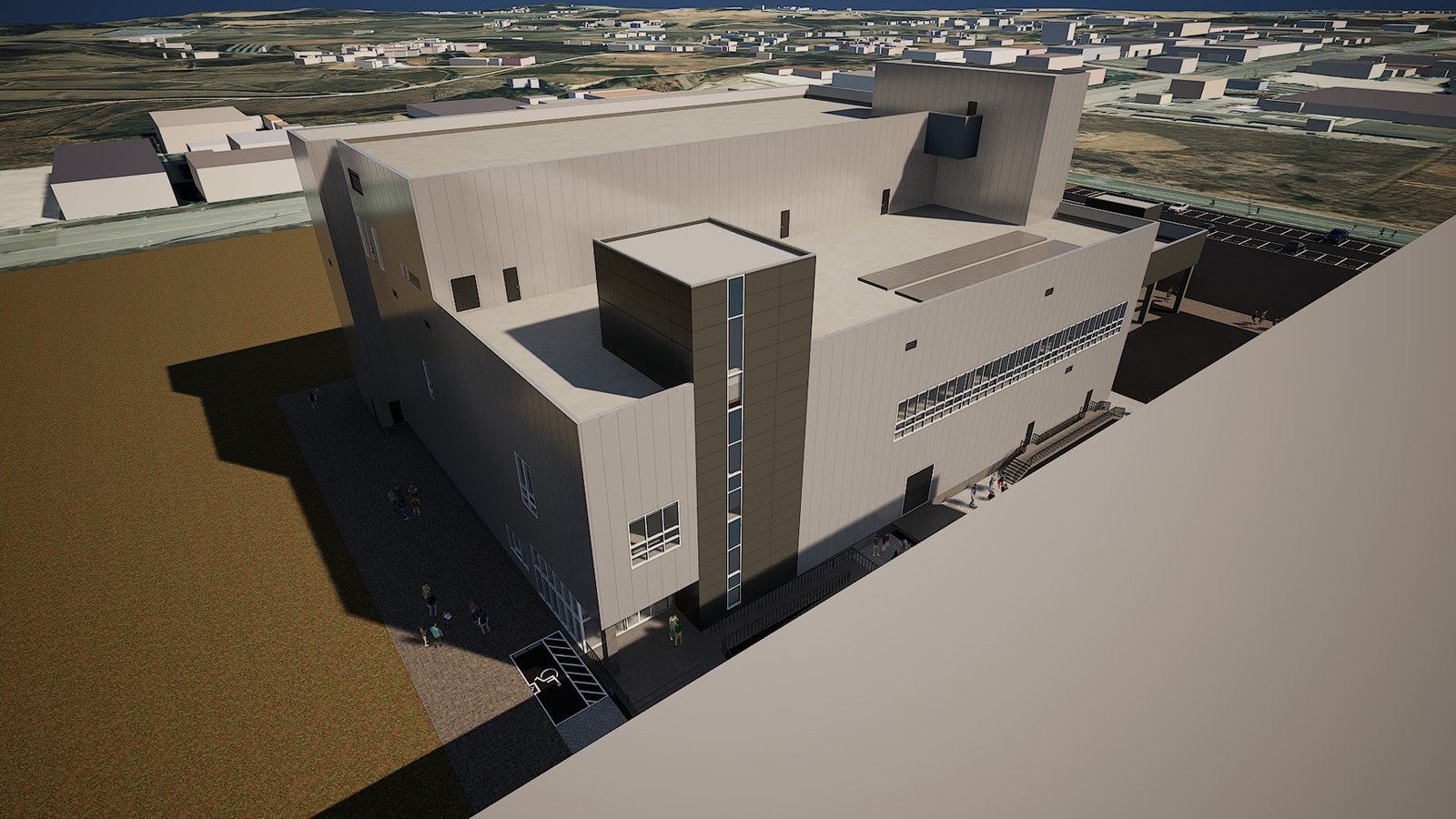

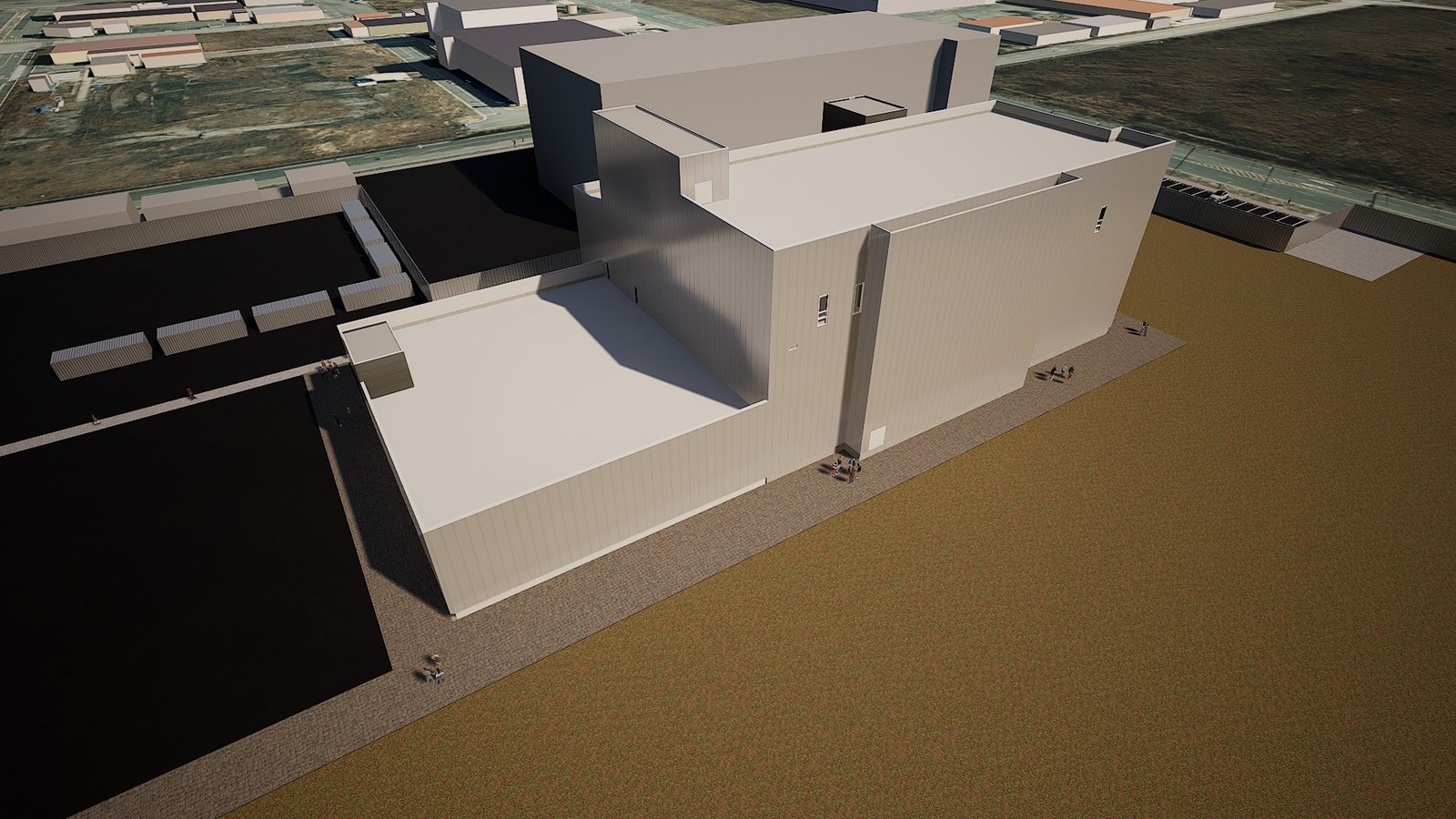

마더스제약 프로젝트의 공장동을 건축 모델과 대지 배치, 공정 검토 자료로 구성하였습니다. 공장 외관의 형태와 주변 공간을 함께 표현하고, 서로 다른 방향의 조감도를 통해 건축물과 부지의 관계를 확인할 수 있도록 하였습니다.

토목 배치와 터파기 범위, 철골 및 복합 구조의 구성을 구분하여 모델을 정리했습니다. 완성 상태의 시각화에 더해 공사 진행 중 확인해야 할 구조와 작업 공간을 살펴볼 수 있도록 자료를 구성하였습니다.

마더스제약 · BIM 시각자료

BIM DATA-BASED SIMULATION

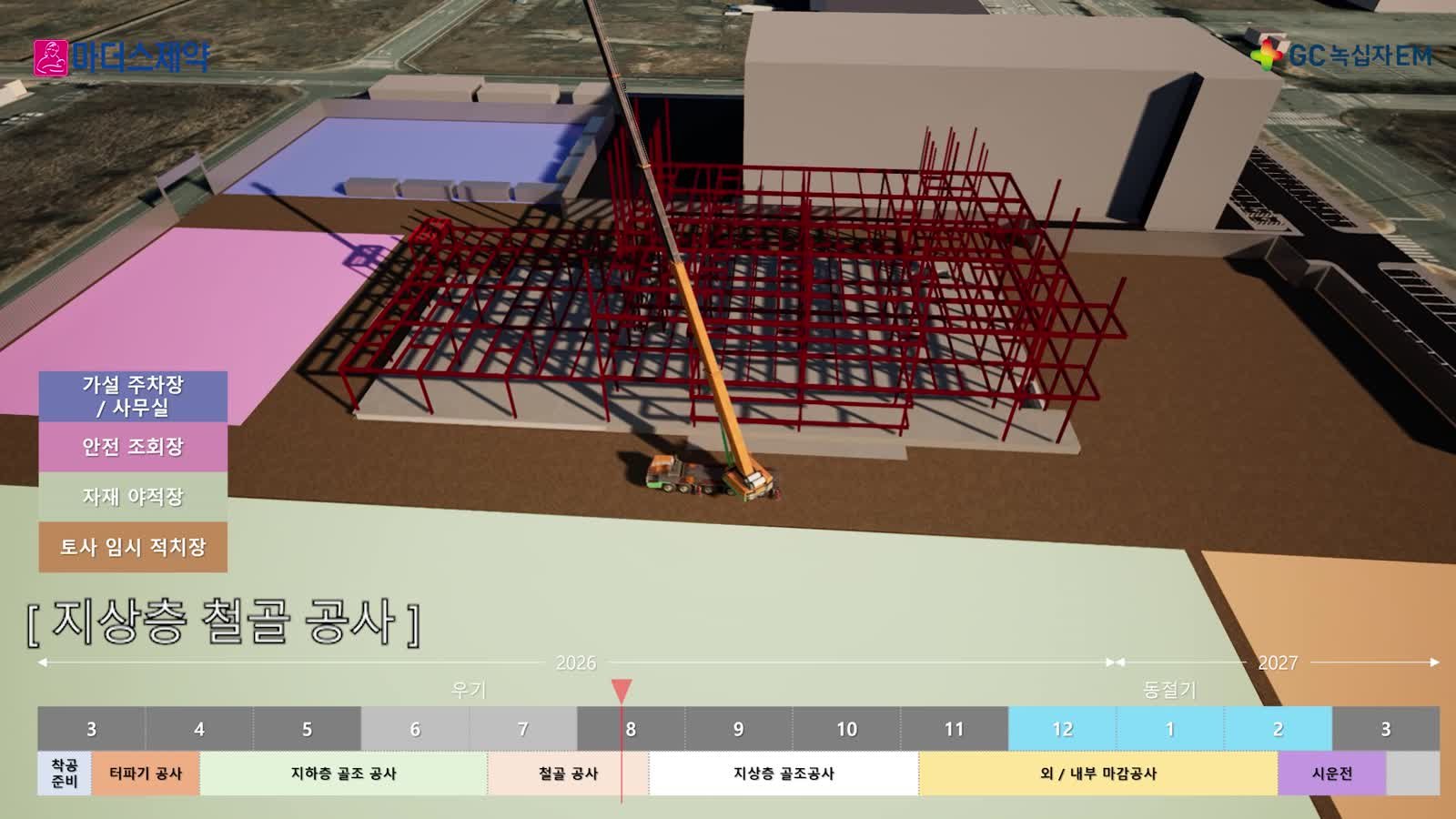

골조 조립과 양중 작업을 포함한 시공 흐름을 BIM 기반 공정시뮬레이션으로 정리하였습니다. 장비와 구조체의 위치를 함께 표현하여 공정 단계별 작업 상황을 이해하고 검토하는 데 활용할 수 있도록 하였습니다.

마더스제약 · BIM 시각자료

CLIENT FEEDBACK

외관 검토와 시공계획 설명이 분리되지 않도록 완성 모델과 공정 자료의 표현 기준을 맞췄습니다. 철골 및 토목 작업의 주요 장면을 통해 회의에서 검토할 대상과 작업 범위를 시각적으로 공유할 수 있습니다.

공장의 외형뿐 아니라 시공 중의 구조와 작업 공간까지 함께 봅니다.
BIM 모델과 공정시뮬레이션으로 계획의 이해도를 높입니다.
